Electricité : quatre mois de révision pour le groupe de la Punaruu

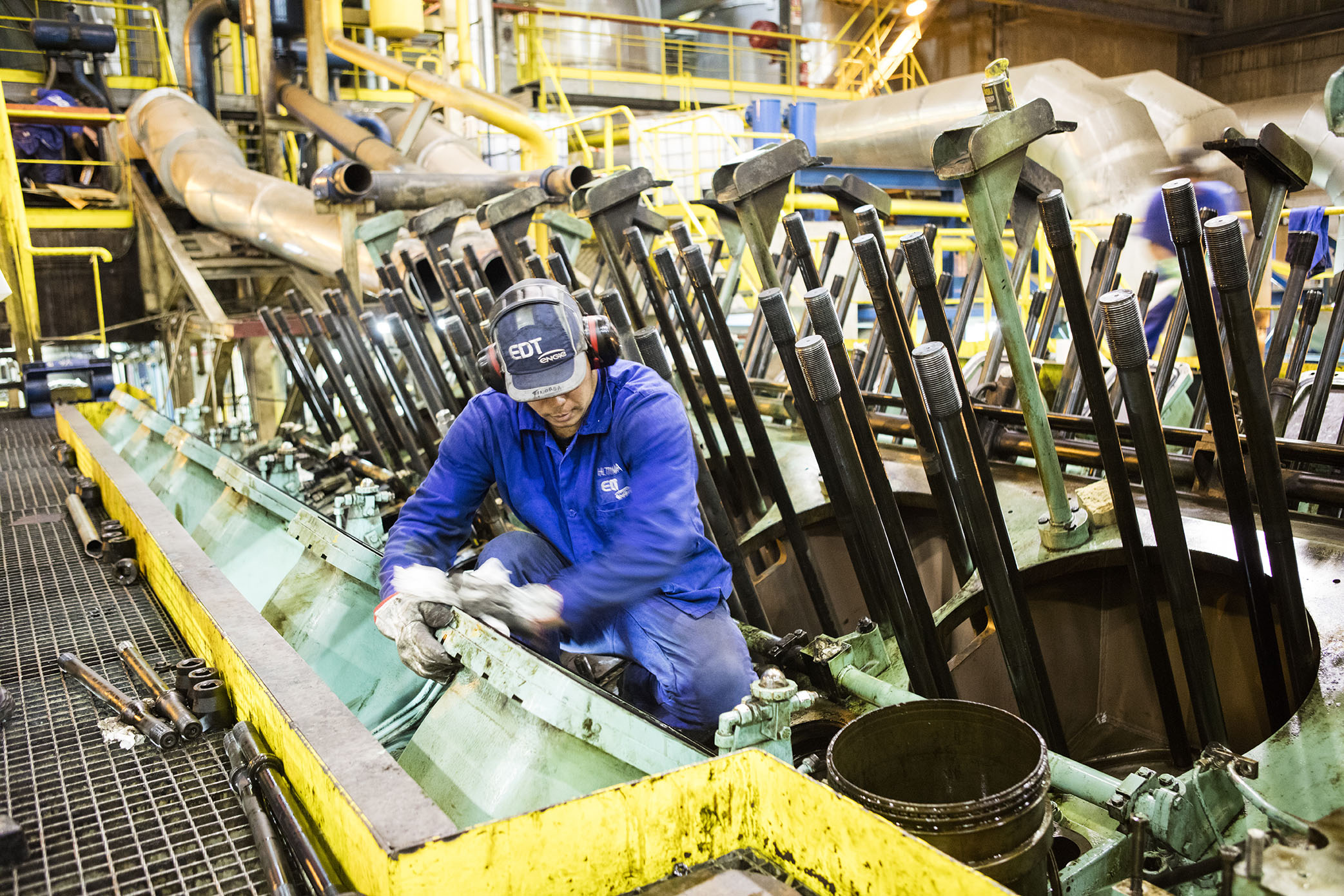

Credit photo : Greg Le Bacon
Credit photo : Greg Le Bacon
PUNAAUIA, le 15 octobre 2018. Le groupe EDT ENGIE a procédé à la remise en service du groupe G8P, situé sur la zone de la Punaruu, à l’issue d’une révision type 36 000 heures.

Ce type de grosse révision (visite paliers moteur, échange des pistons, segments, soupapes, coussinets,..) est particulièrement important afin de garantir l’équilibre dans le mix énergétique, ainsi que la continuité de la fourniture d’énergie au quotidien. Le G8P a été mis en marche la première fois en avril 2008, et a assuré une production annuelle de 48,3 GWh en 2017, soit de quoi alimenter plus de 8 800 foyers polynésiens.
Les travaux de révision ont duré quatre mois, mobilisant 24 professionnels : 14 mécaniciens, deux électriciens, six sous-traitants mécaniques et deux sous-traitants électriques.
EDT-Engie a dépensé près de 200 millions de Fcfp pour effectuer l’ensemble de ces travaux. La prochaine révision de ce type aura lieu dans huit ans.

le Lundi 15 Octobre 2018 à 13:52 | Lu 912 fois
