Tahiti Infos

A Hao, le permis de construire de la ferme aquacole attendra la fin de l'année

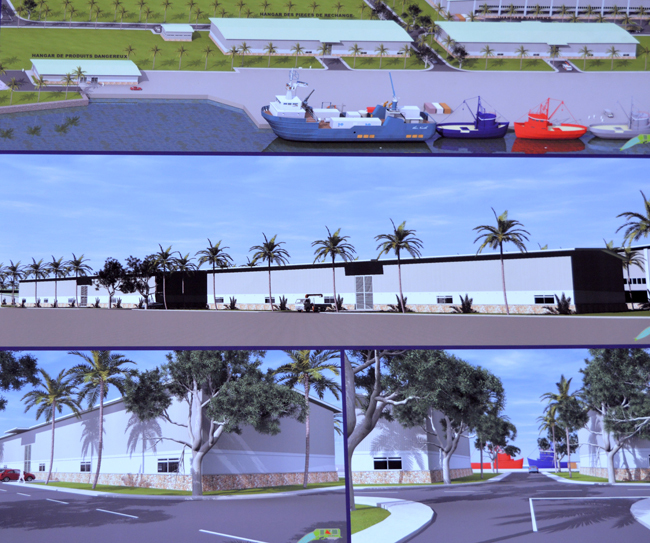

Une projection de ce que serait une partie de la ferme aquacole de Hao, telle que présentée lors de l'inauguration officielle du projet le 6 mai dernier.
Une projection de ce que serait une partie de la ferme aquacole de Hao, telle que présentée lors de l'inauguration officielle du projet le 6 mai dernier.
PAPEETE, le 10 juin 2015. En Chine, le gouvernement polynésien et les investisseurs chinois de Tian Rui International se sont rencontrés pour fixer des dates fermes d'avancement du projet de ferme aquacole Tahiti Nui Ocean Foods. C'est l'un des documents que la délégation officielle polynésienne ramène de son voyage en Chine la semaine dernière. Il s'agit d'un procès-verbal signé entre les dirigeants chinois de Tahiti Nui Ocean Foods et la Polynésie française à l'issue d'une réunion "pour clarifier les démarches et le calendrier qui engagent les deux parties afin de concrétiser le projet aquacole de Hao dans les meilleurs délais" a précisé le président Edouard Fritch. Car après "l'inauguration officielle" du projet Tahiti Nui Ocean Foods le 6 mai dernier à Hao, symbolisée par un gigantesque caillou de 15 tonnes, des contraintes administratives sont venues enrayer la belle mécanique. Faute d'une étude d'impact complète, l'enquête publique qui devait avoir lieu il y a quelques semaines, en vue d'accorder un permis de construire de cette ferme aquacole, était reportée sine die.

La réunion en Chine a été fructueuse et a permis de faire le point, elle "a fait l'objet d'un procès verbal signé et engageant les deux parties sur les délais de traitement des dossiers" indique le président du Pays Edouard Fritch. Si tout se passe désormais comme prévu, et que les investisseurs chinois déposent leur dossier d'ici la fin du mois de juin, le permis de terrassement pour la préparation du site de Tahiti Nui Ocean Foods serait obtenu fin septembre. Dans le même temps, le Pays lancera de son côté en juillet un appel d'offres pour les travaux à mener afin de construire la route de contournement et du mur de protection : ces travaux devraient démarrer fin septembre et durer entre trois et quatre mois. "Nous livrerons la route à la fin de l'année" poursuit Edouard Fritch.

Dans l'intervalle également, les investisseurs chinois de Tahiti Nui Ocean Foods et la société locale engagée par leurs soins pour la maîtrise d'œuvre, fournira d'ici mi ou fin juillet, un dossier complet pour le permis de construire "de l'usine, du centre de vie et des bassins d'élevage des poissons juvéniles". L'instruction de cette demande de permis de construire sera effectuée dans les meilleurs délais par l'administration territoriale afin que le permis soit prêt pour le 1er décembre au plus tard. Les constructions proprement dites de la ferme aquacole démarreraient courant décembre 2015.




Rédigé par Mireille Loubet le Mercredi 10 Juin 2015 à 17:27 | Lu 2050 fois
